平成26年春期試験問題 午前問54
問54解説へ

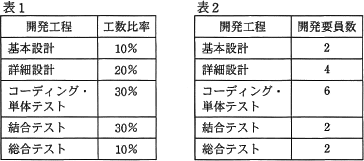

ある会社におけるウォーターフォールモデルによるシステム開発の標準では,開発工程ごとの工数比率を表1のとおりに配分することになっている。全体工数が40人月と見積もられるシステム開発に対し,表2に示す開発要員数を割り当てることになった。このシステム開発に要する期間は何か月になるか。

- 2.5
- 6.7
- 12
- 14
広告
解説
まず全体工数40人月から各工程の工数を算出します。
(4÷2)+(8÷4)+(12÷6)+(12÷2)+(4÷2)
=2+2+2+6+2=14
したがってこのシステム開発に要する期間は「14か月」になります。
- 基本設計 40×0.1=4(人月)
- 詳細設計 40×0.2=8
- コーディング・単体テスト 40×0.3=12
- 結合テスト 40×0.3=12
- 総合テスト 40×0.1=4
(4÷2)+(8÷4)+(12÷6)+(12÷2)+(4÷2)
=2+2+2+6+2=14
したがってこのシステム開発に要する期間は「14か月」になります。
広告
